わたしの現場 解体編
こんにちは。
最近時間が空いているので書けるうちに連続してブログ書いちゃいます笑
今回から、わたしが一人で担当した現場を紹介します~~~
これがまた結構大変なことが沢山あったので面白く書いて行けたらなあと思います笑☺
マンションのシャッターと蛇腹式雨戸の取り換え工事を行いました。
取替えしないといけない部屋は45戸、91箇所。工期は1か月ぐらいでした!
マンション管理をしている会社さんからのお仕事で、解体・補修・塗装が私たちの仕事です。
シャッター取付をするのはマンションの管理会社さんが手配した業者さんでした。
私は現場の管理者として現場に常駐していました。
45戸一気にやってしまえたら楽ですが、そういうわけにはいきません。
ベランダのものを移動してもらったり、住んでいる人たちの洗濯物の関係もあって、
10戸ずつぐらいで1工区で分けて、全5工区での工事でした。
(色分けしてみましたが、かえって見にくくなってしまったかも…)
実際に使っていた最終的な工程表です。
工程を見てもらえたらわかる通り、「いついつこれをやる。」と後も先もきっちり決まっているので、何事もなく穏便に終わらせるには延期しないのが絶対です。
では黄色の1工区を例に見てみましょう
オレンジの解体・撤去が二日間、シャッターの箇所数10か所、蛇腹式雨戸の箇所数が10か所。
単純計算で一日に10か所壊さないと間に合わないことになります。
後にも先にも予定が詰まっているので一日目から急いでもらわないといけないことになってしまいました。

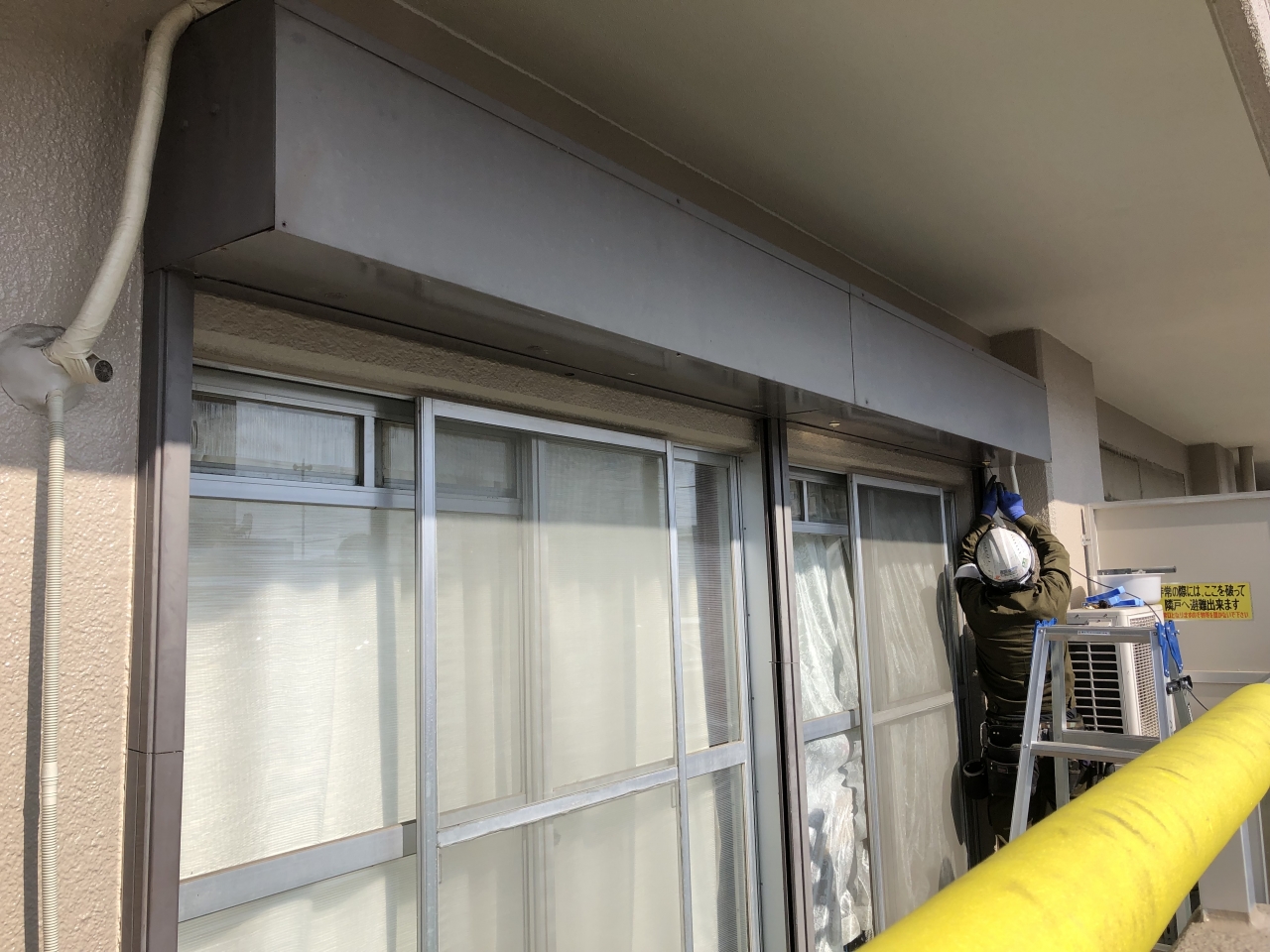

解体したボックス型シャッター 解体した蛇腹式雨戸

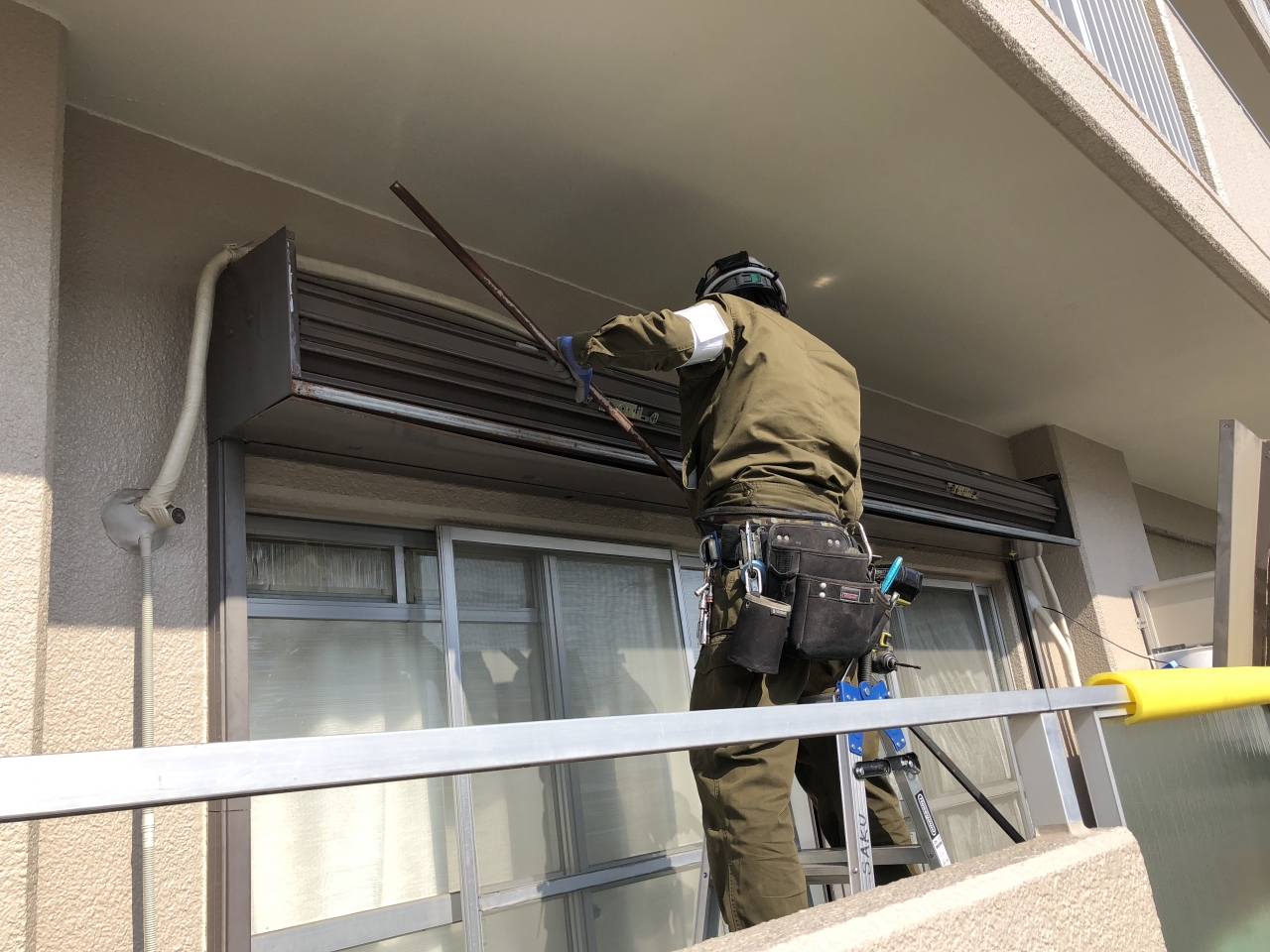

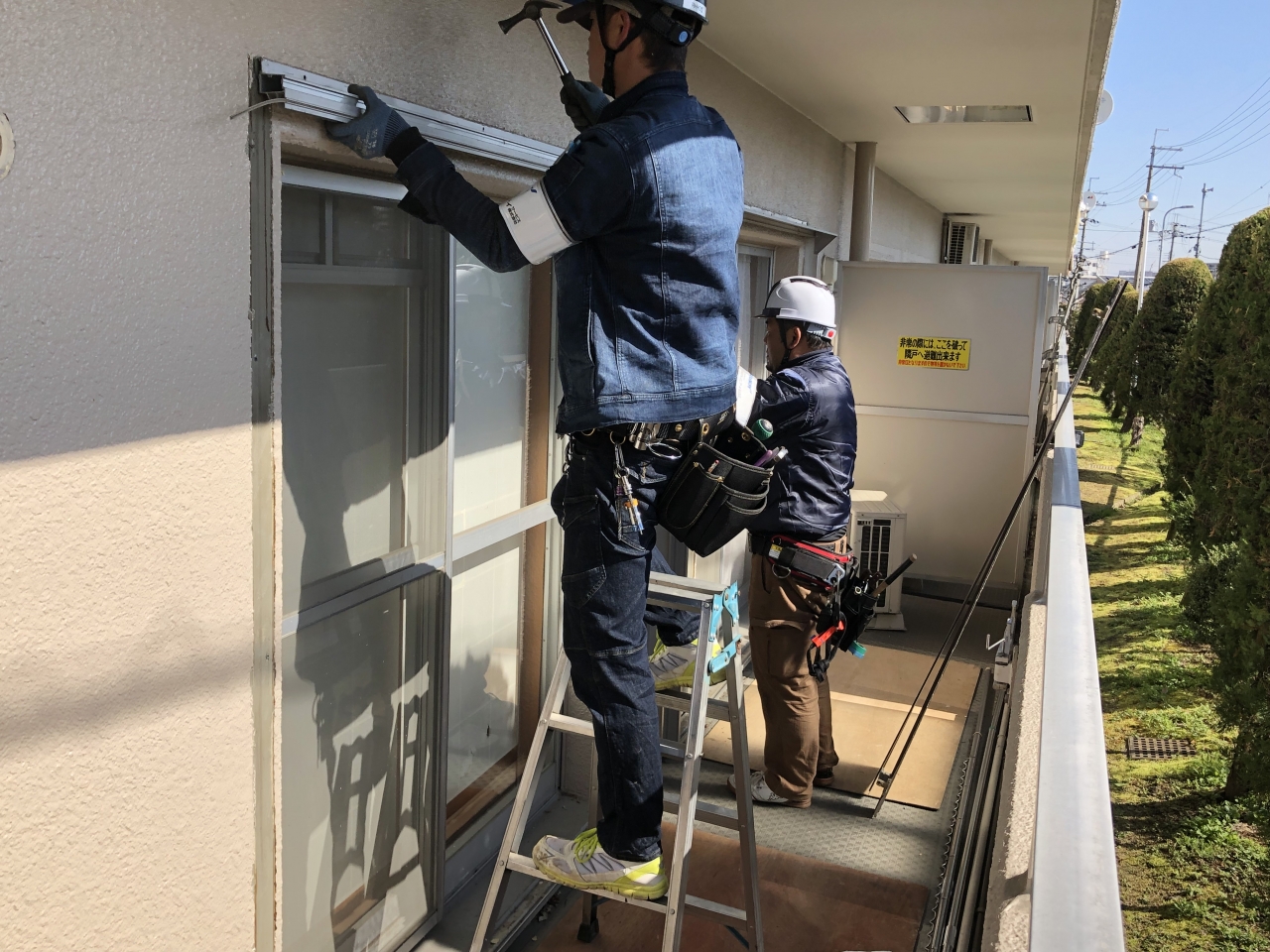

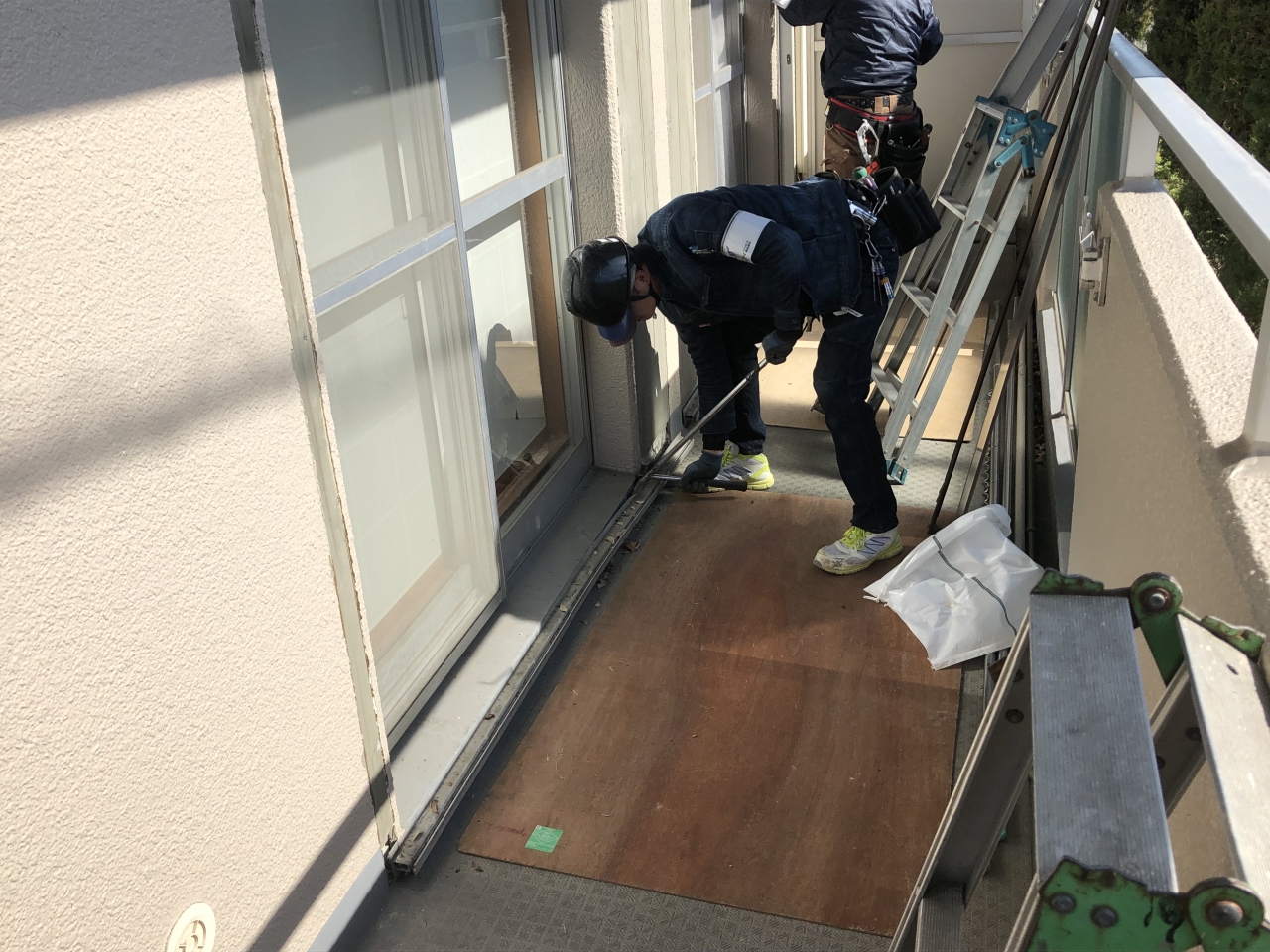

ボックス型シャッターを解体の様子です~

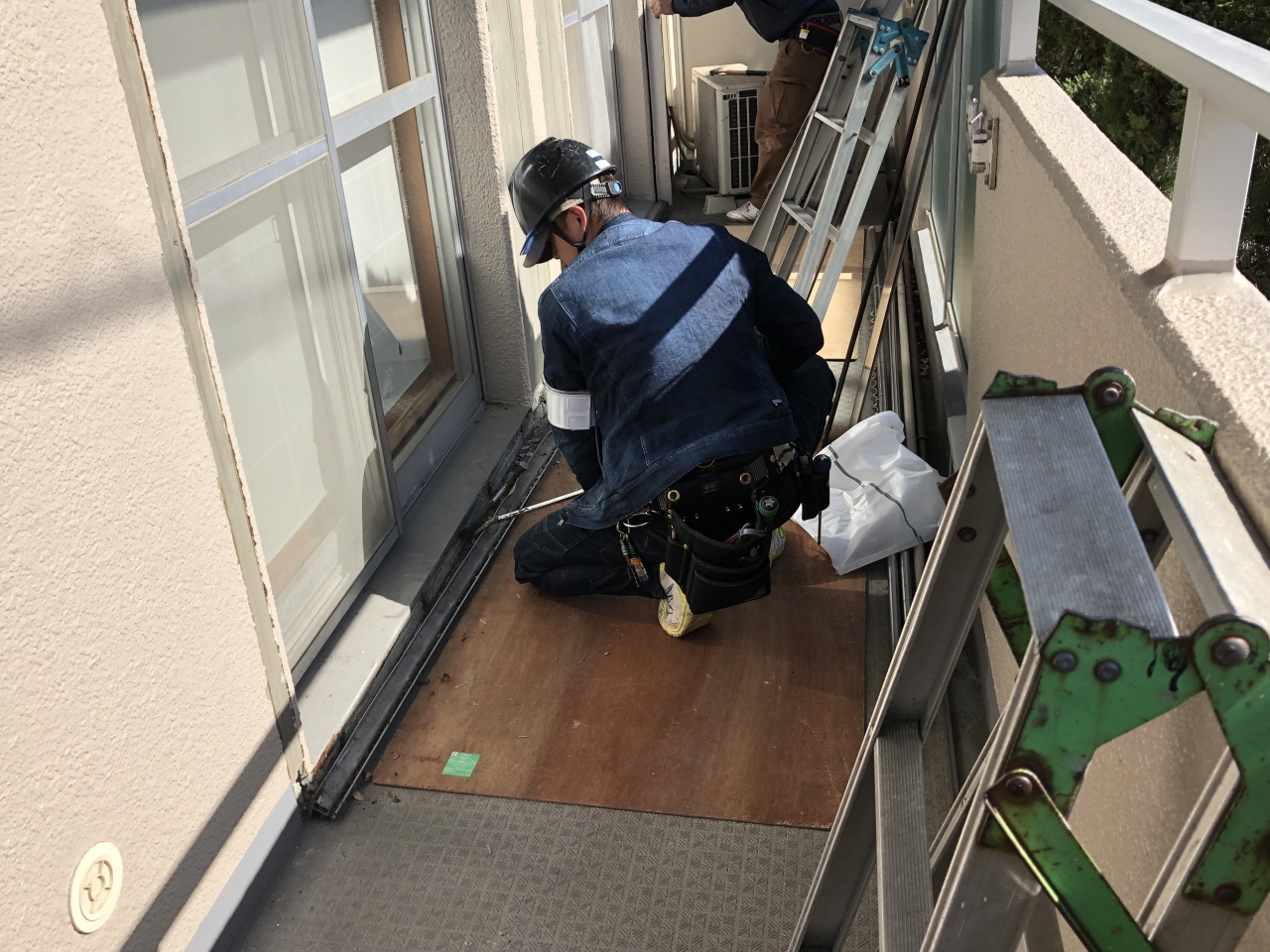

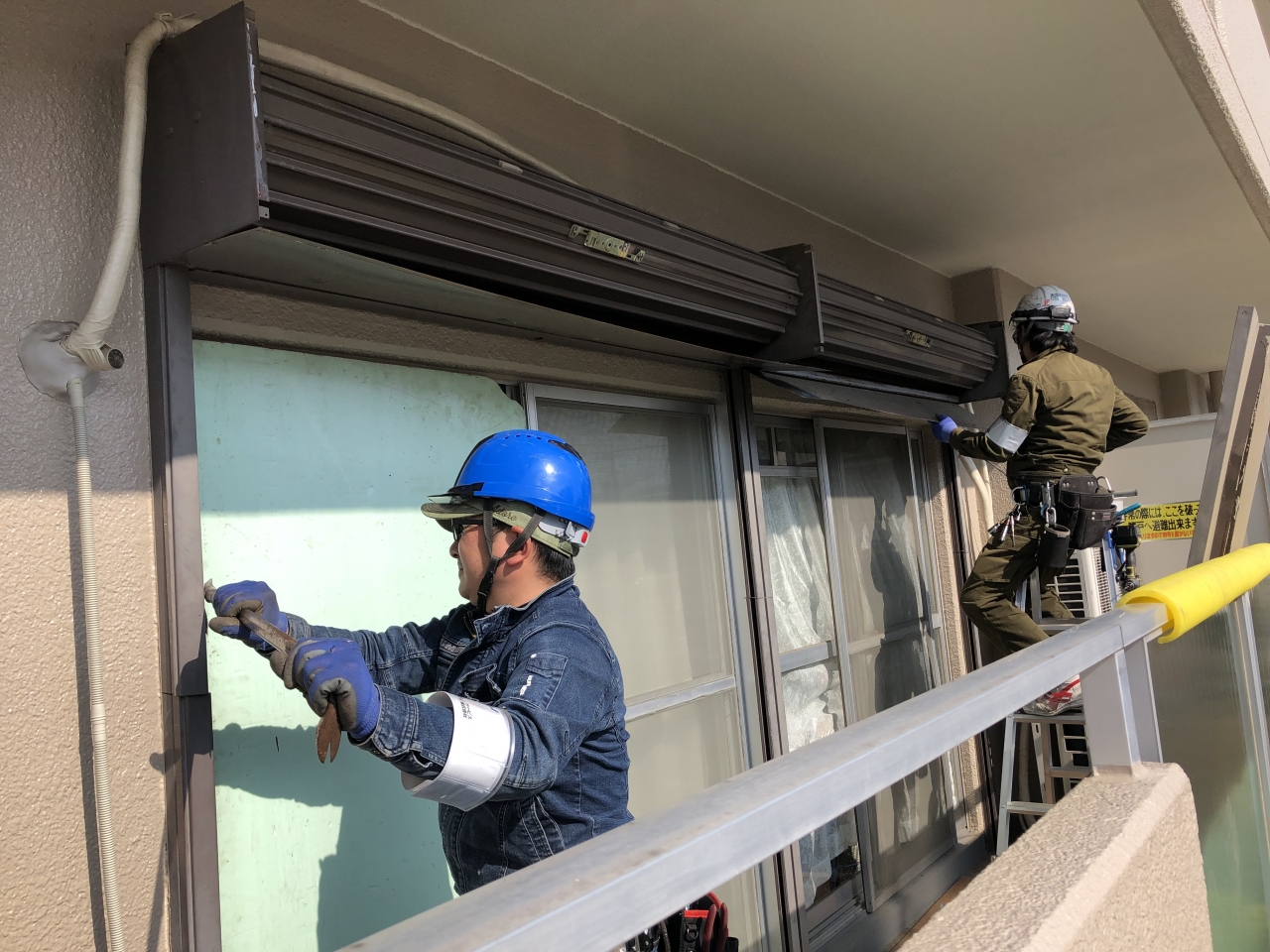

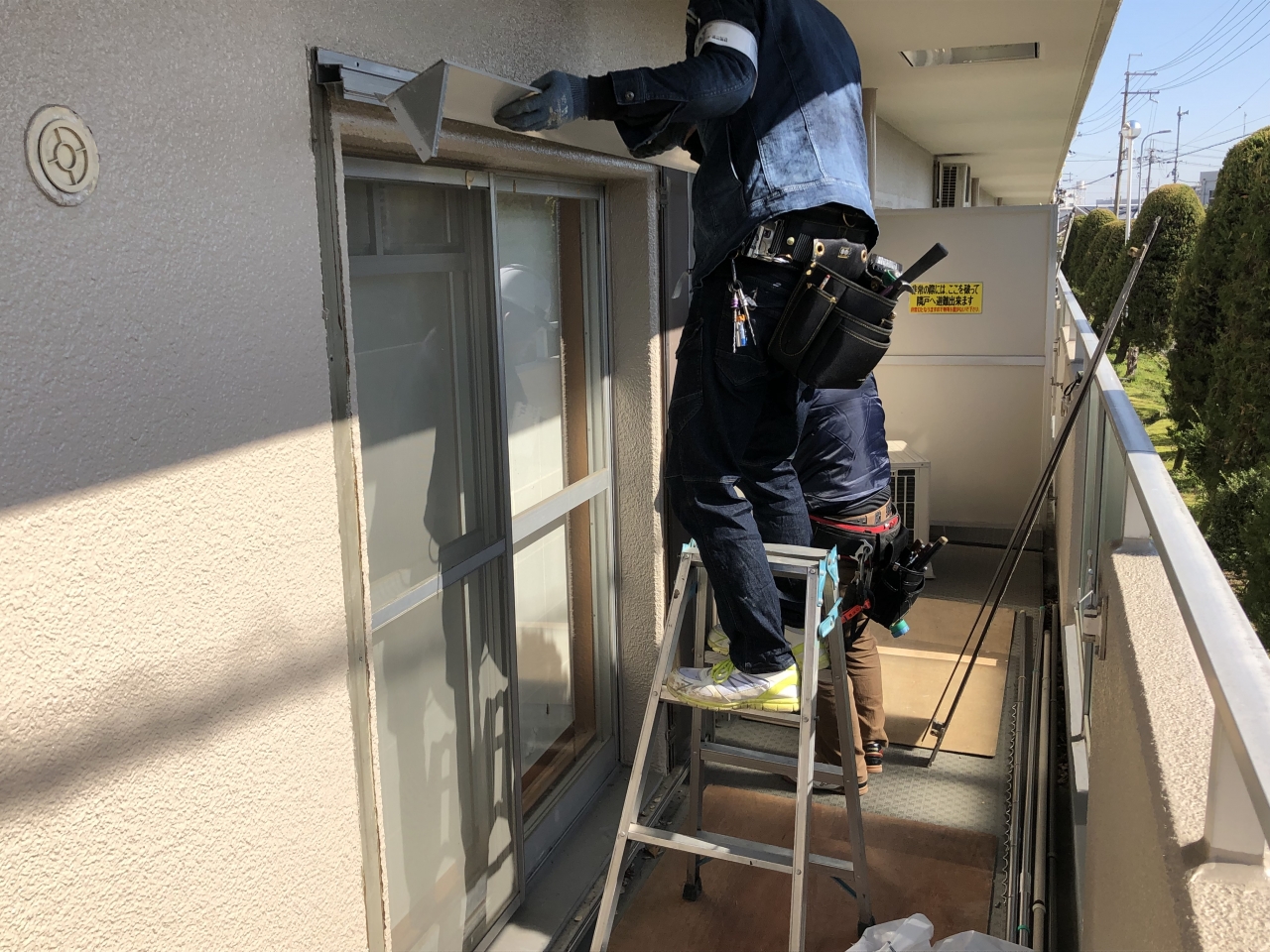

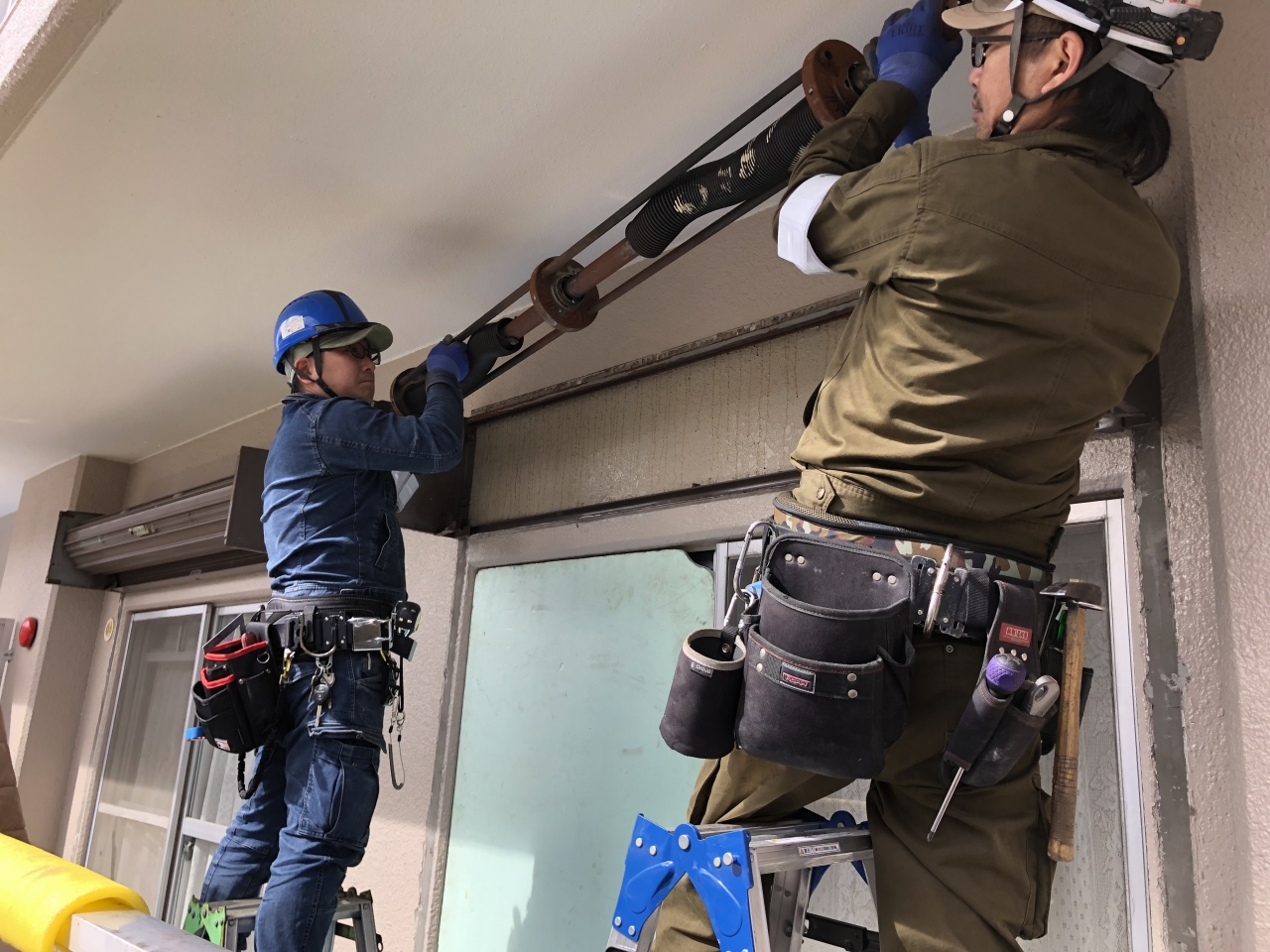

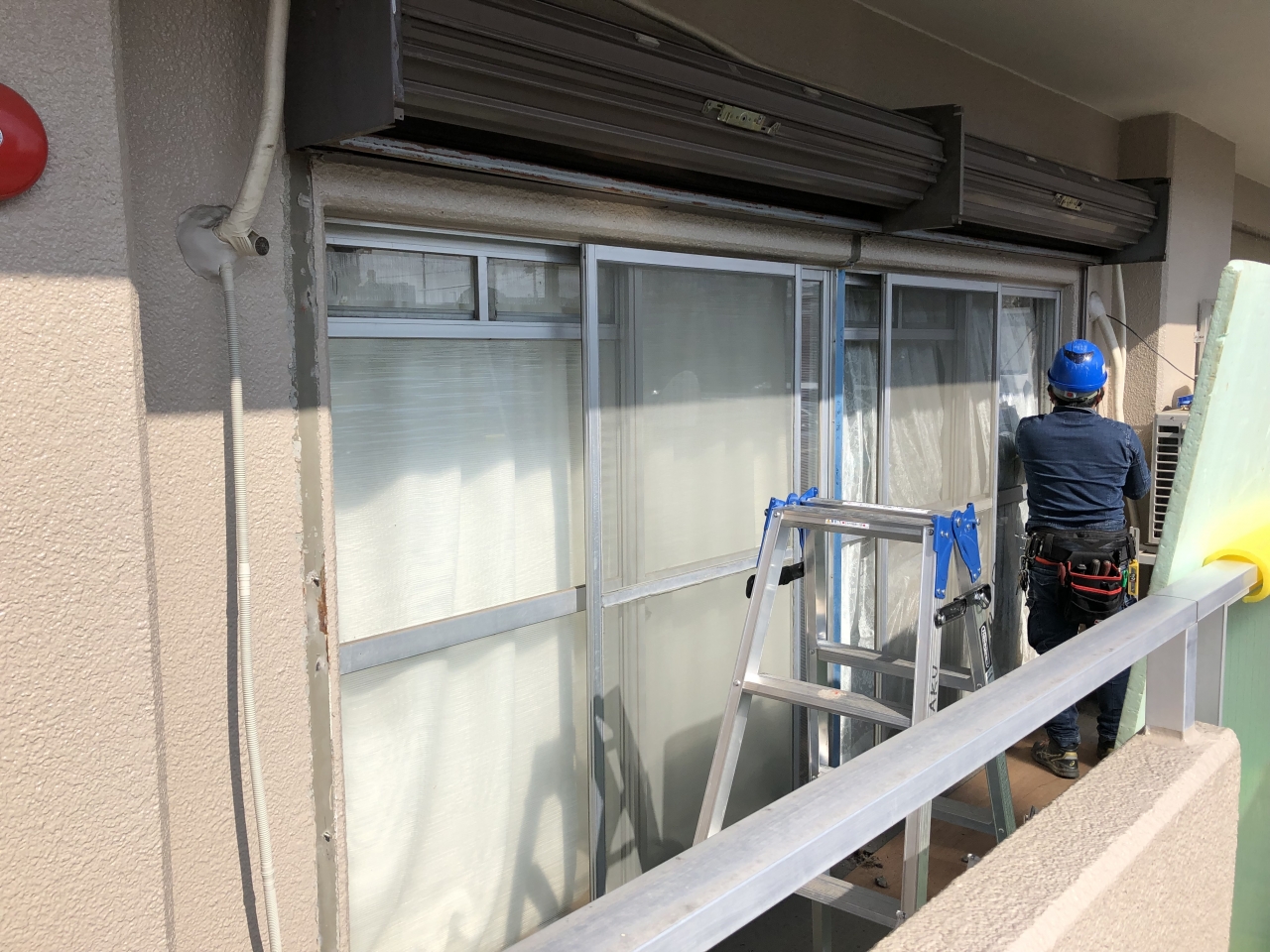

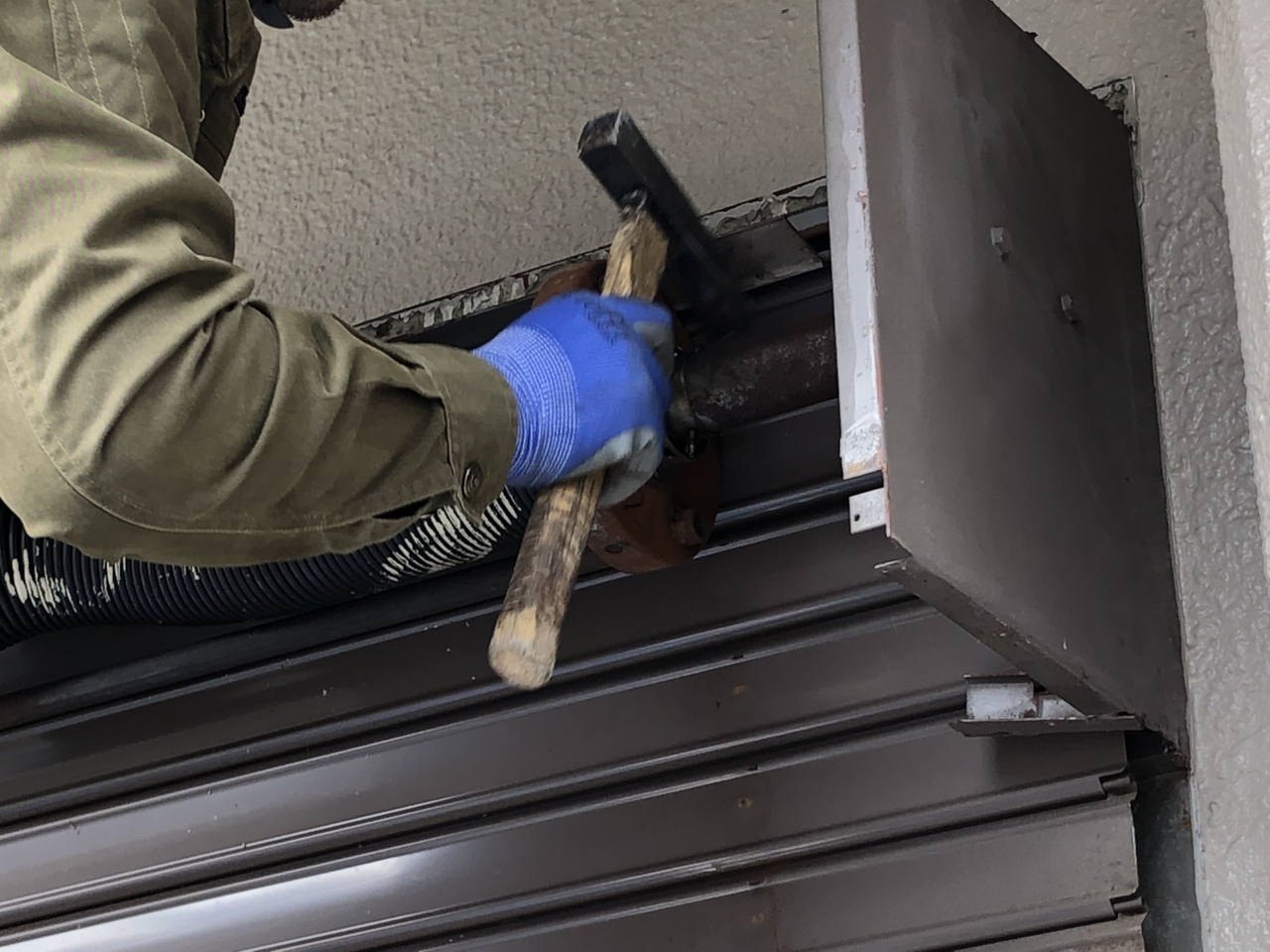

古くなったビスを回します オープン レール撤去

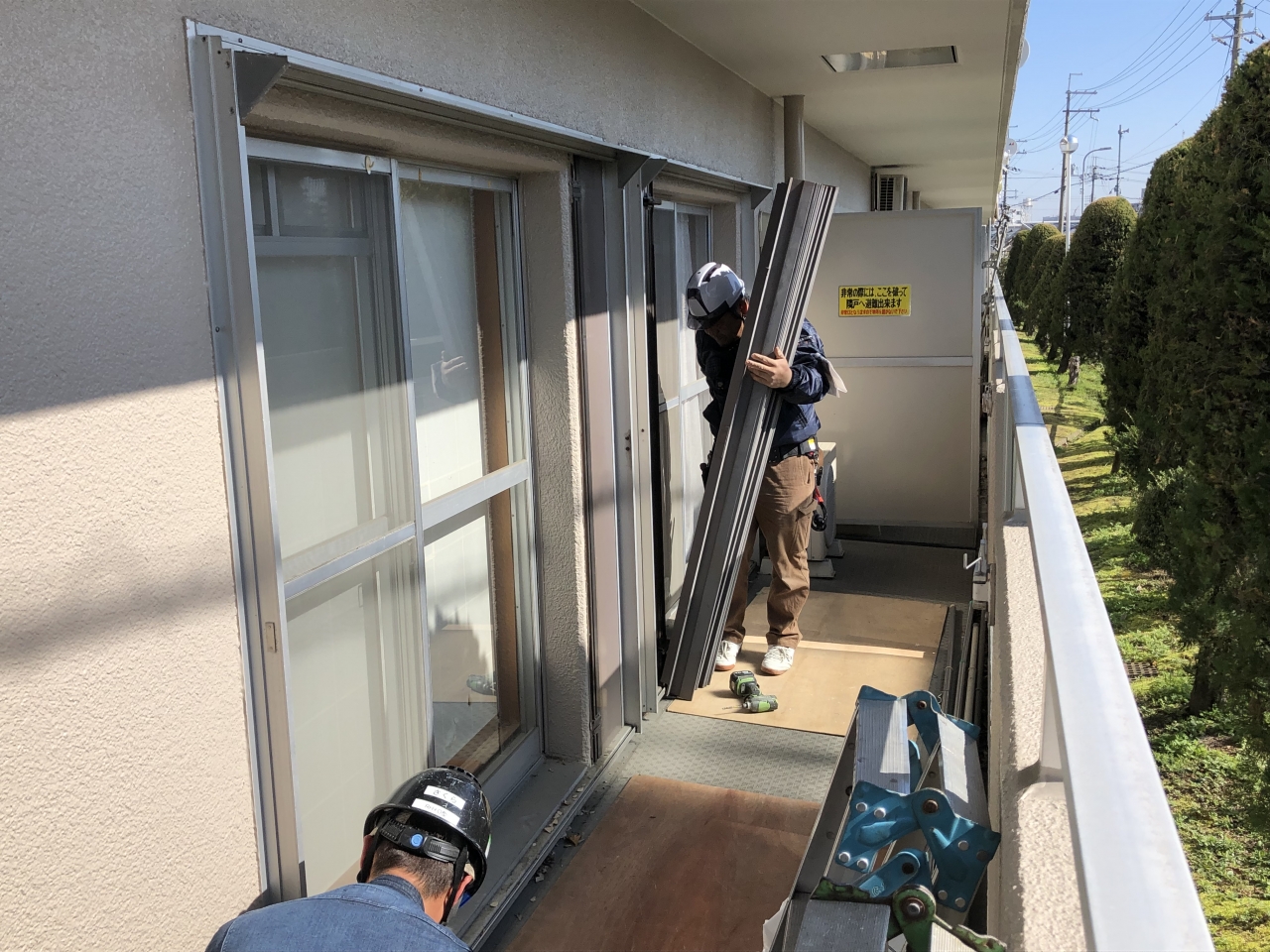

レール撤去完了 めちゃくちゃ重いので小分けにする 勝手に戻ってしまうのでピンを挿入

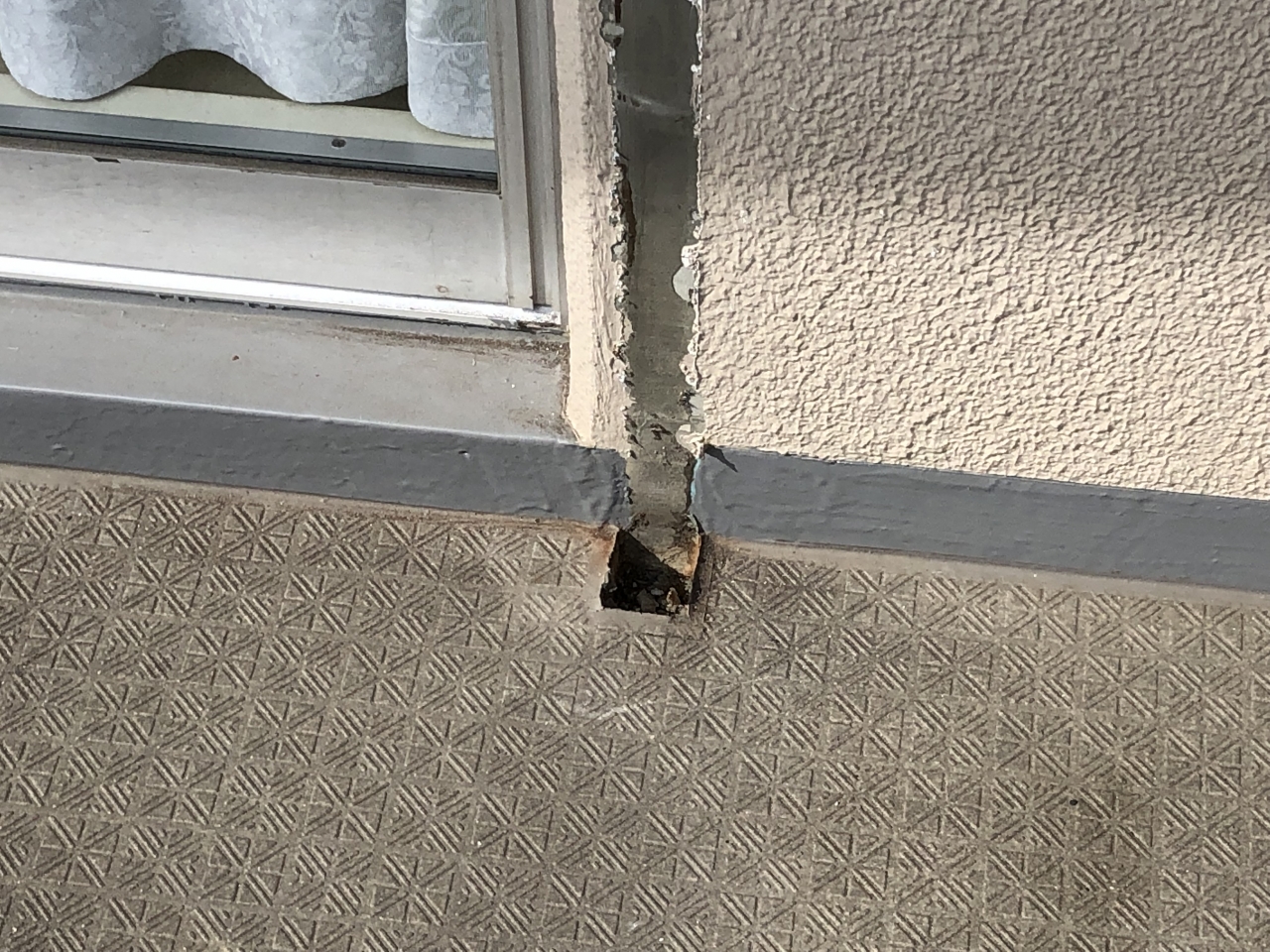

シャッターのばね撤去 解体完了 レールが想定外に埋まってて穴が…
この写真は何回目かの解体の時に撮った写真なので慣れていますが、はじめは探り探りの作業だったので習得するまで少し時間がかかったようでした。

蛇腹式雨戸の解体の様子です~

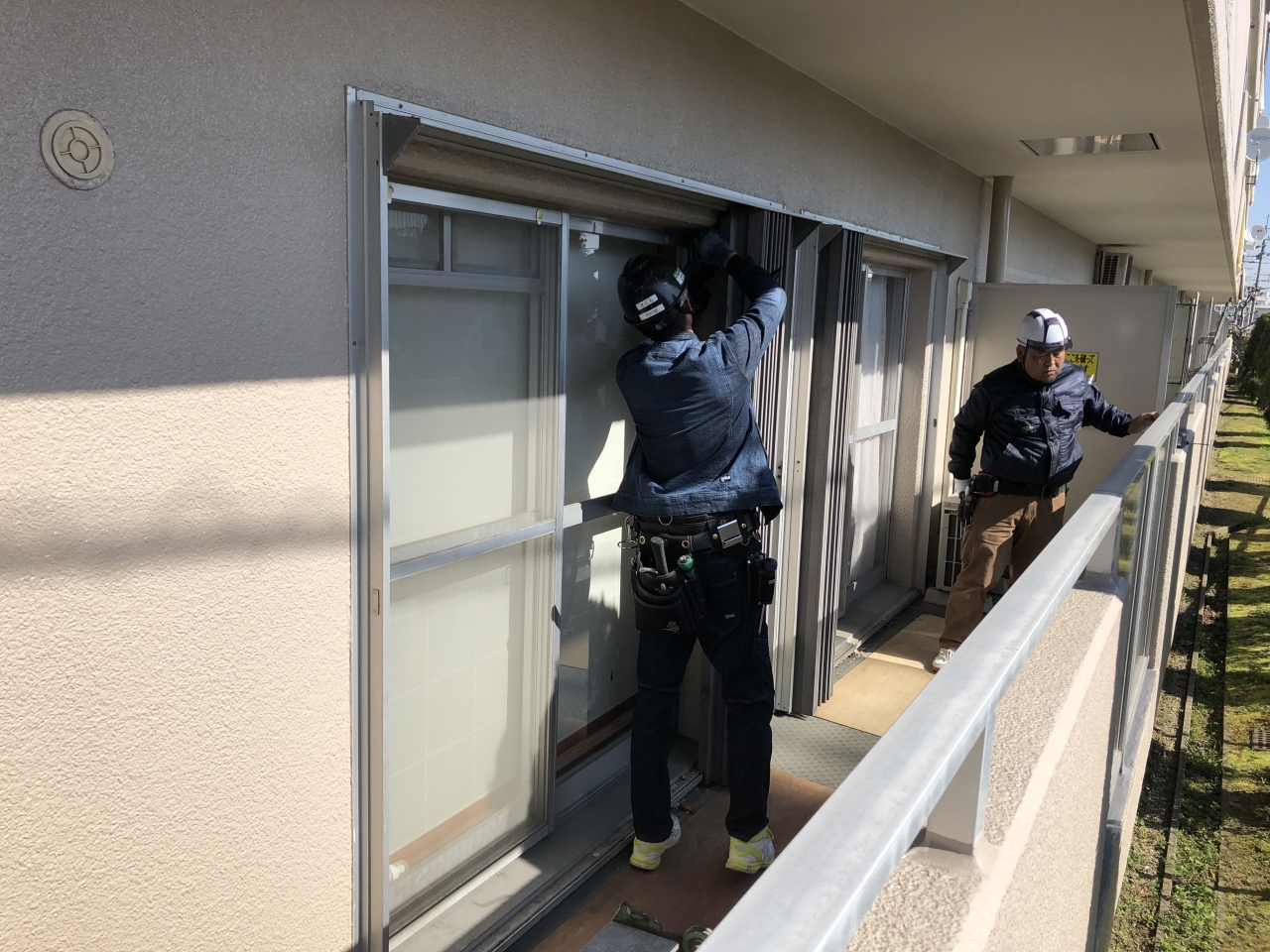

ビス外し 蛇腹式雨戸撤去 庇撤去

上枠撤去 下枠撤去 下枠撤去後

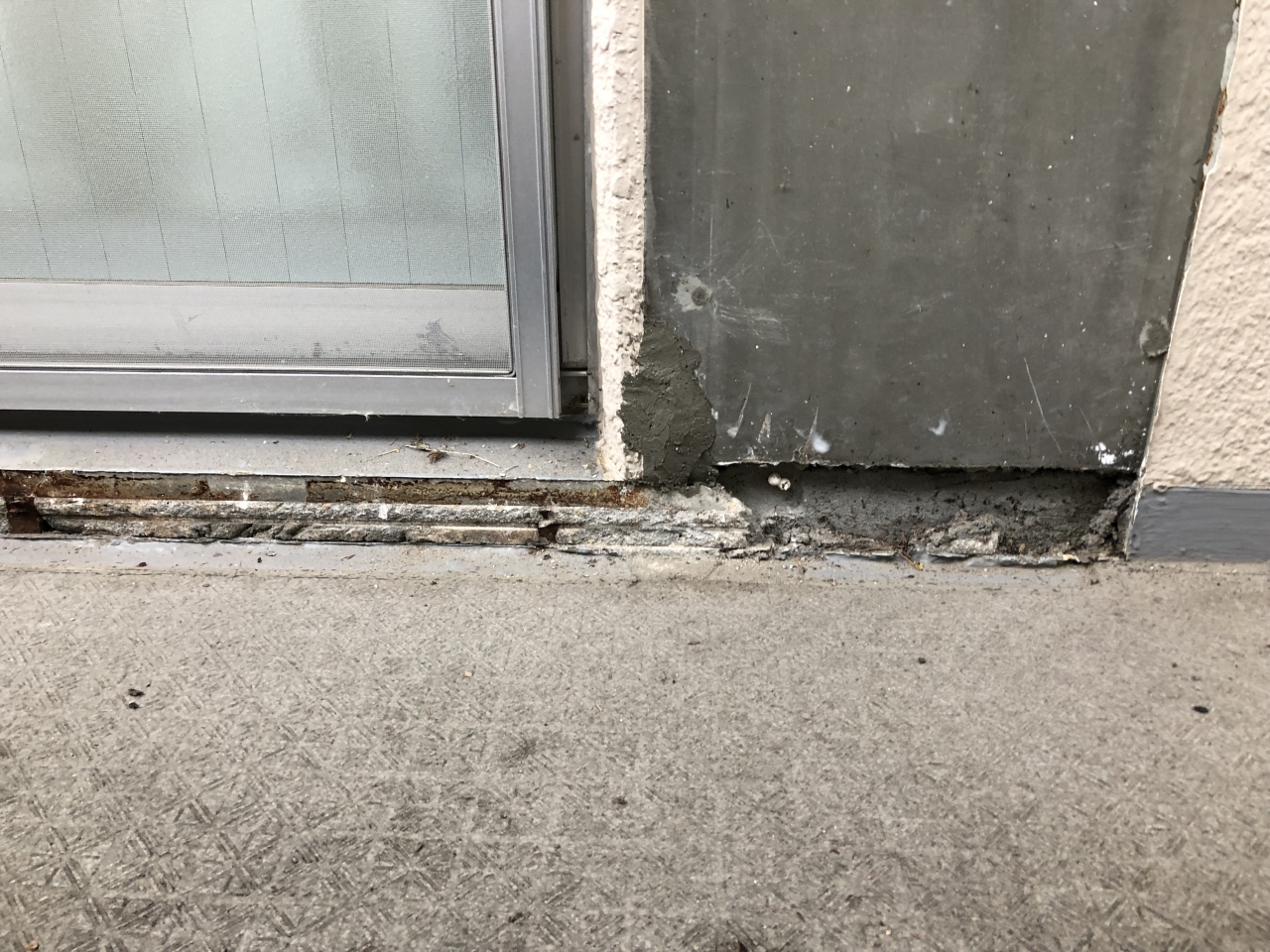

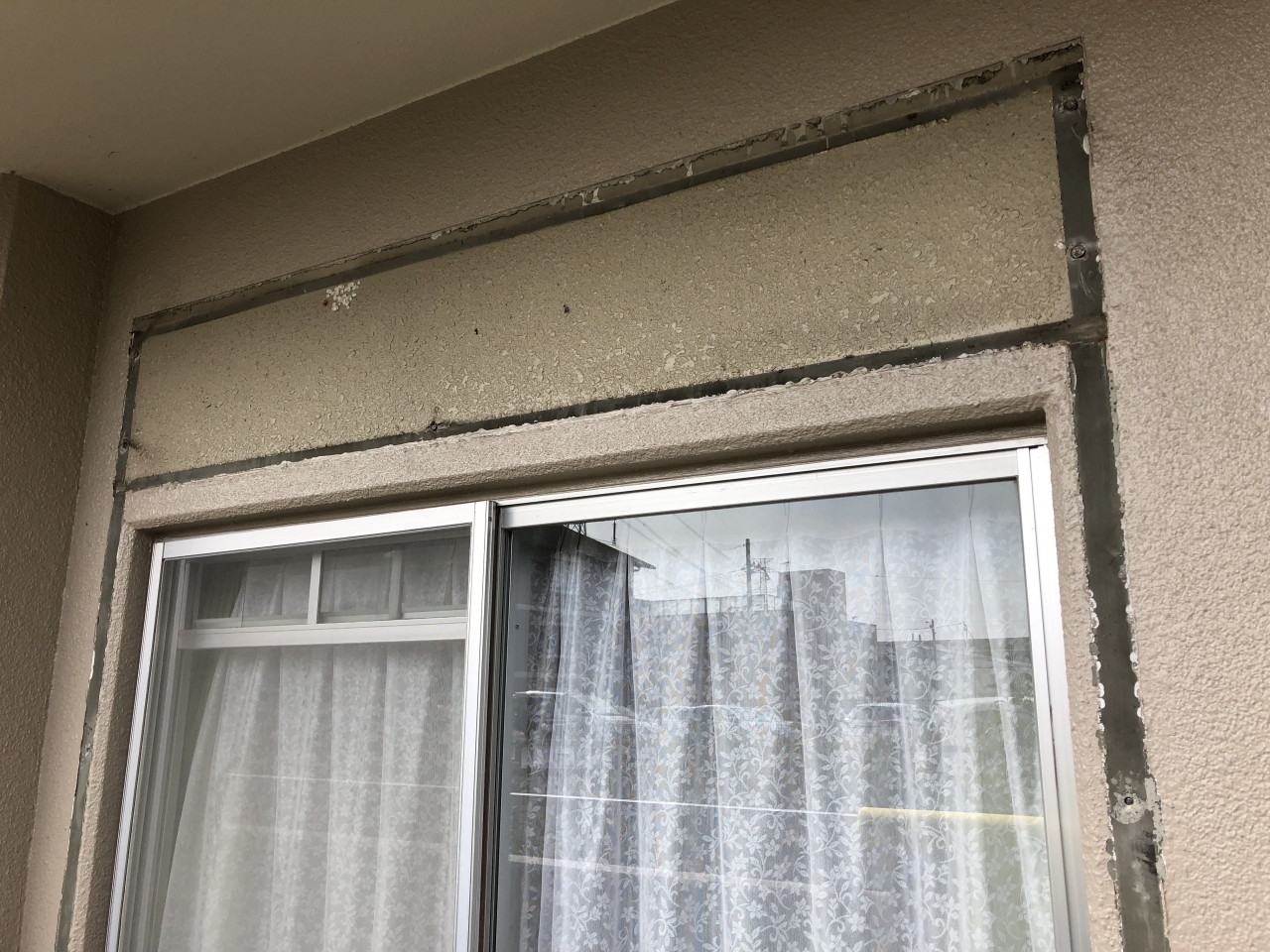

清掃 撤去後 壁に想定外の穴が…
一日目で目標の半分の5か所しかいけず「ああ、どうしたもんか~」と焦りましたが、二日目以降はコツをつかんでささっと解体することができたので、ちゃんと予定通り一工区の解体を終わらせれたのでした。
しかし、ここで想定外のことが二つも起こってしまって(1.レールが埋まってて撤去後床に穴が開く。2.蛇腹式雨戸撤去後壁に穴が空いている。)予定になかった左官屋さんに来てもらわないといけないことになりました。
急いでいつも協力してもらっている左官屋さん連絡して、明後日見に来てもらって、見積してもらって、マンションの管理会社の人に了解を得て、次の週から来てもらえることに…。
すぐに助けに来てくれた左官屋さんに感謝です。
ただやっぱり予定外の作業が入ってきたので工程が少し変ったので、一軒一軒説明の紙をポスティングしたり、住人さんに言って回ったりしました。
たいへんでした…まあこれは仕方がないんですが笑
次は左官屋さんの仕事とシャッター屋さんへの不満(笑)などなど書いていけたらと思います(';')
おたのしみに(/・ω・)/
